Quartier 5 - Landgrafenstraße

Das Quartier im Überblick

Gemäß der Stadtratsbeschlüsse vom 4. April und 19. September 2022 sowie dem 27. November 2023 wurde die Gesellschaft von der Stadtverwaltung Bad Neuenahr-Ahrweiler mit der Wiederherstellung der folgenden im Quartier zusammengefassten Straßenzüge, Parkplätze und Brücken beauftragt:

  • Landgrafenstraße

  • Kreuzstraße (Abschnitt von Landgrafenstraße bis BBS)

  • Apollinarisstraße

  • Barbarossastraße

  • Landgrafenbrücke

  • Schwanenteichbrücke

  • Städtischer Ahrdüker am Schwanenteich

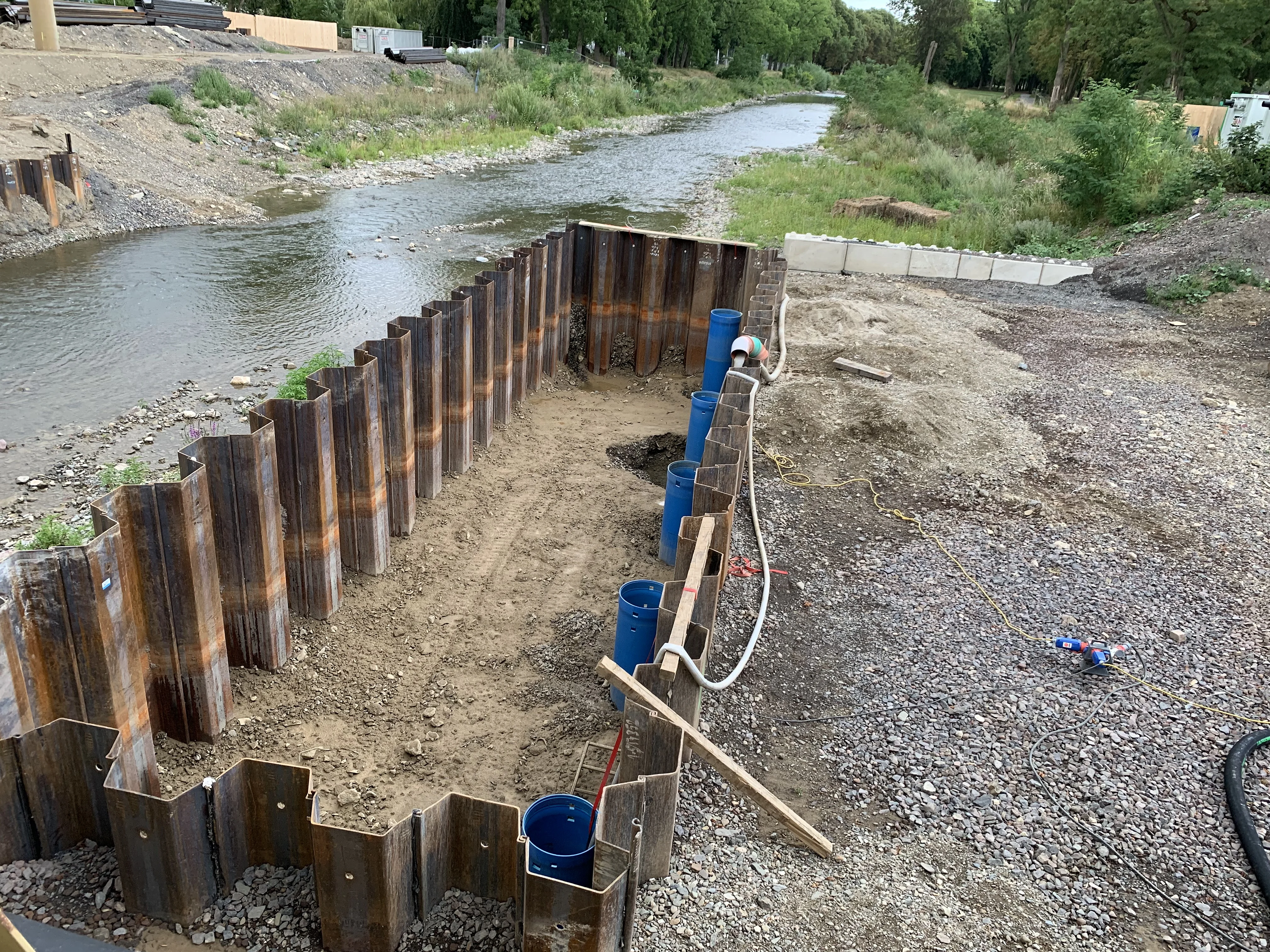

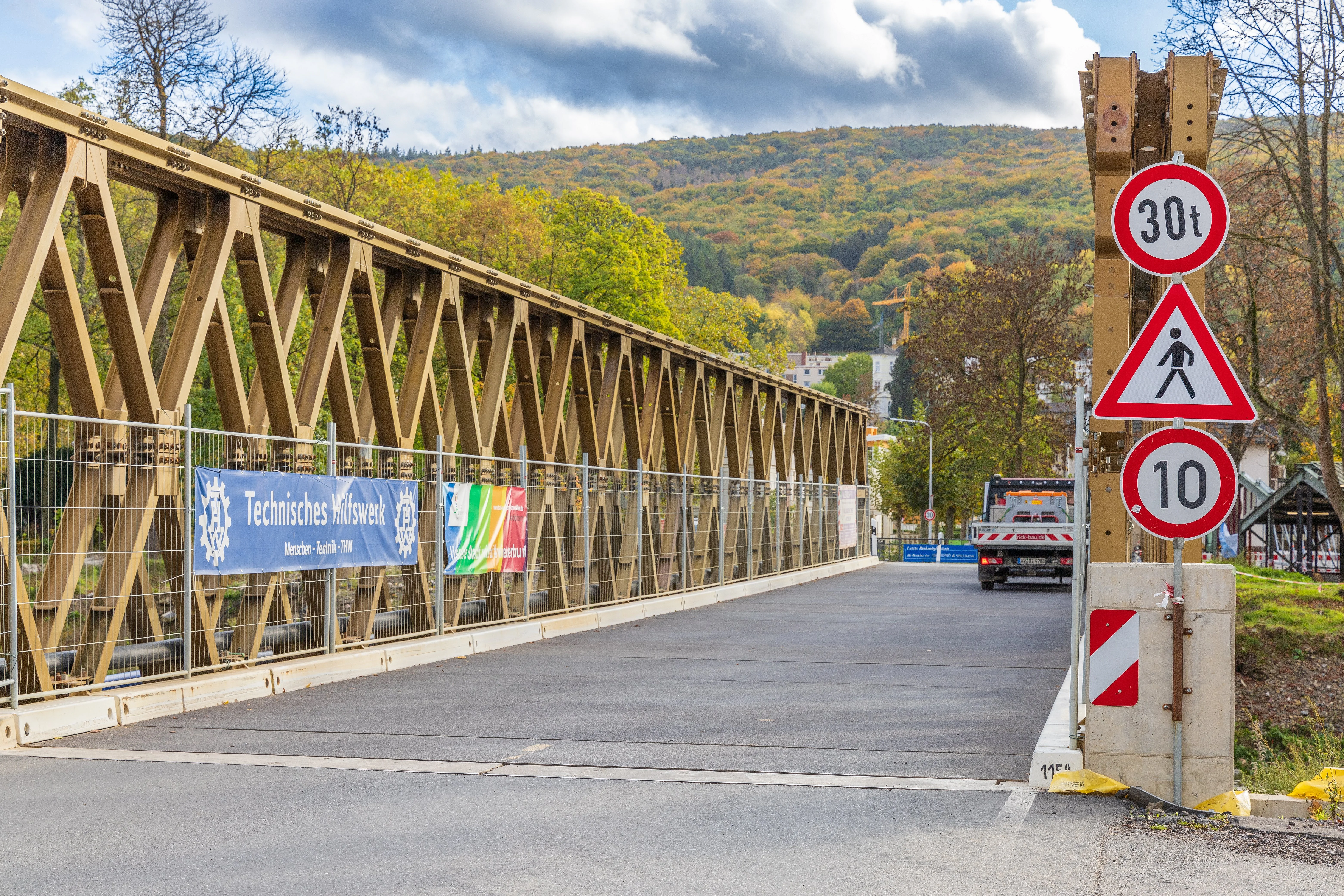

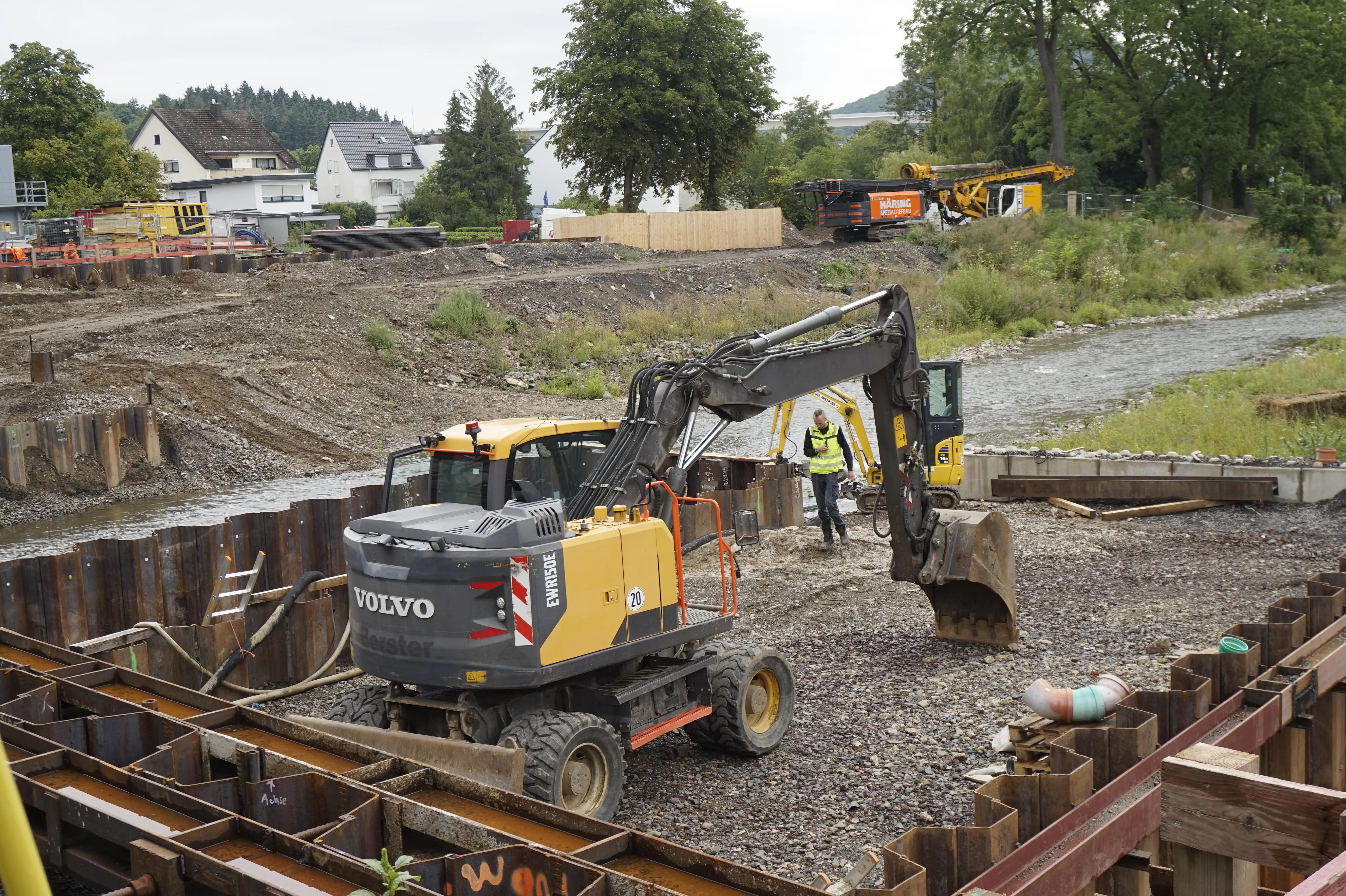

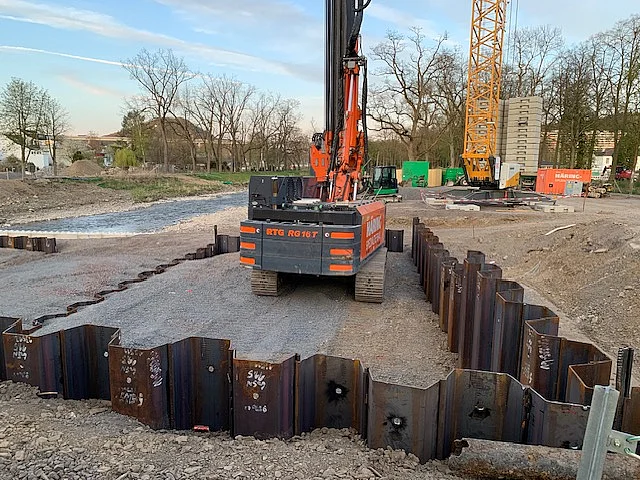

Landgrafenbrücke: Die Entwurfsplanung wurde dem Stadtrat am 17. Juli 2023 vorgestellt und das Projekt von diesem per Beschluss zur weiteren Bearbeitung freigegeben. Der derzeitige Terminplan sieht eine Fertigstellung der Landgrafenbrücke für Ende 2025 inklusive des Rückbaus der Behelfsbrücke und der Befahrung der neuen Brücke vor. Im Anschluss an den Rückbau der Behelfsbrücke wird die Stützwand westlich der Landgrafenbrücke errichtet. Eine Gesamtfertigstellung der Bauleistungen Brücke Landgrafenstraße ist Ende des 1. Quartals 2026 geplant.

Der Förderantrag zum Neubau der Landgrafenbrücke wurde an die ADD gestellt und in einer Höhe von 5.481.913,50 € brutto bewilligt.



Schwanenteichbrücke: Zurzeit erfolgt die AuEG-interne Abstimmung über das jeweilige Planungsgebiet im Kaiser-Wilhelm-Park, einschließlich der Brücke, zwischen den Abteilungen Tiefbau und Gewässer- und Freiraumplanung. Die Planung der Lage der neuen Schwanenteichbrücke durch die Abteilung Gewässer- und Freiraumplanung im Kaiser-Wilhelm-Park wurde Anfang Januar 2025 der Abteilung Tiefbau zugestellt. Aufgrund von neuen hydraulischen Vorgaben wurde die Planung der Lage jedoch wieder verworfen und befindet sich in erneuter Abstimmung. Die Ausschreibung der Planungsleistungen für die neue Schwanenteichbrücke kann frühestens Ende des 3. Quartals 2025 erfolgen.

Der Förderantrag für den Neubau der Schwanenteichbrücke wurde an die ADD gestellt und in einer Höhe von 2.729.656,74 € brutto bewilligt.



Apollinarisstraße: Für die Wiederherstellung der Apollinarisstraße (Straße und Kanal) wurden die Planungsleistungen ausgeschrieben und an das IB Becker vergeben. Im 1. Quartal 2026 soll mit den Arbeiten begonnen werden.



Wasserleitungsdüker: Das Büro Brendebach ist in der Vorplanung tätig. Der Beginn der baulichen Umsetzung ist für August 2025 geplant. Der Förderantrag wurde an das MKUEM gestellt und in einer Höhe von 144.00,00€ brutto bewilligt.



Förderung Kanäle: Die bislang an das MKUEM gestellten Förderanträge zur Kanalsanierung wurden in einer Gesamthöhe von 3.326.944,00 € brutto bewilligt.



Zuletzt aktualisiert: Juli 2025

Nächste Aktualisierung vorraussichtlich: März 2026
