Quartier 11 - Carl-von-Ehrenwall
Das Quartier im Überblick
Gemäß der Stadtratsbeschlüsse aus den Jahren 2022 und 2023 wurde die Gesellschaft von der Stadtverwaltung Bad Neuenahr-Ahrweiler bisher mit der Wiederherstellung der folgenden im Quartier zusammengefassten Maßnahmen beauftragt:
Obertorbrücke
Brückenstraße
Carl-von-Ehrenwall-Allee
Obertorbrücke: Die neue Trasse ist ganz leicht verschwenkt weg von einem Bestandsbaum an der Brückenstraße. Die Obertorbrücke wurde als Hubbrücke im Stadtrat am 23. Juni 2025 beschlossen. Die AuEG wurde für die Leistungsphasen 4-9 beauftragt. Aktuell laufen die Vorbereitungen für die Ausführungs-/Genehmigungsplanung. Nach dem aktuellen Planungsstand ist die bauliche Umsetzung bis zum 1. Quartal 2027 möglich. Der Förderantrag für den Neubau der Brücke wurde an die ADD gestellt und in einer Höhe von 3.740.430,16 € brutto bewilligt.
Im Bereich der Obertorbrücke entsteht ein neuer Wasserleitungsdüker als Nord-Süd-Verbindung zwischen Walporzheimer Str. und Kalvarienberg. Die Planung wird durch die Planergemeinschaft PlannIng + Terporten (BNAW) erfolgen.

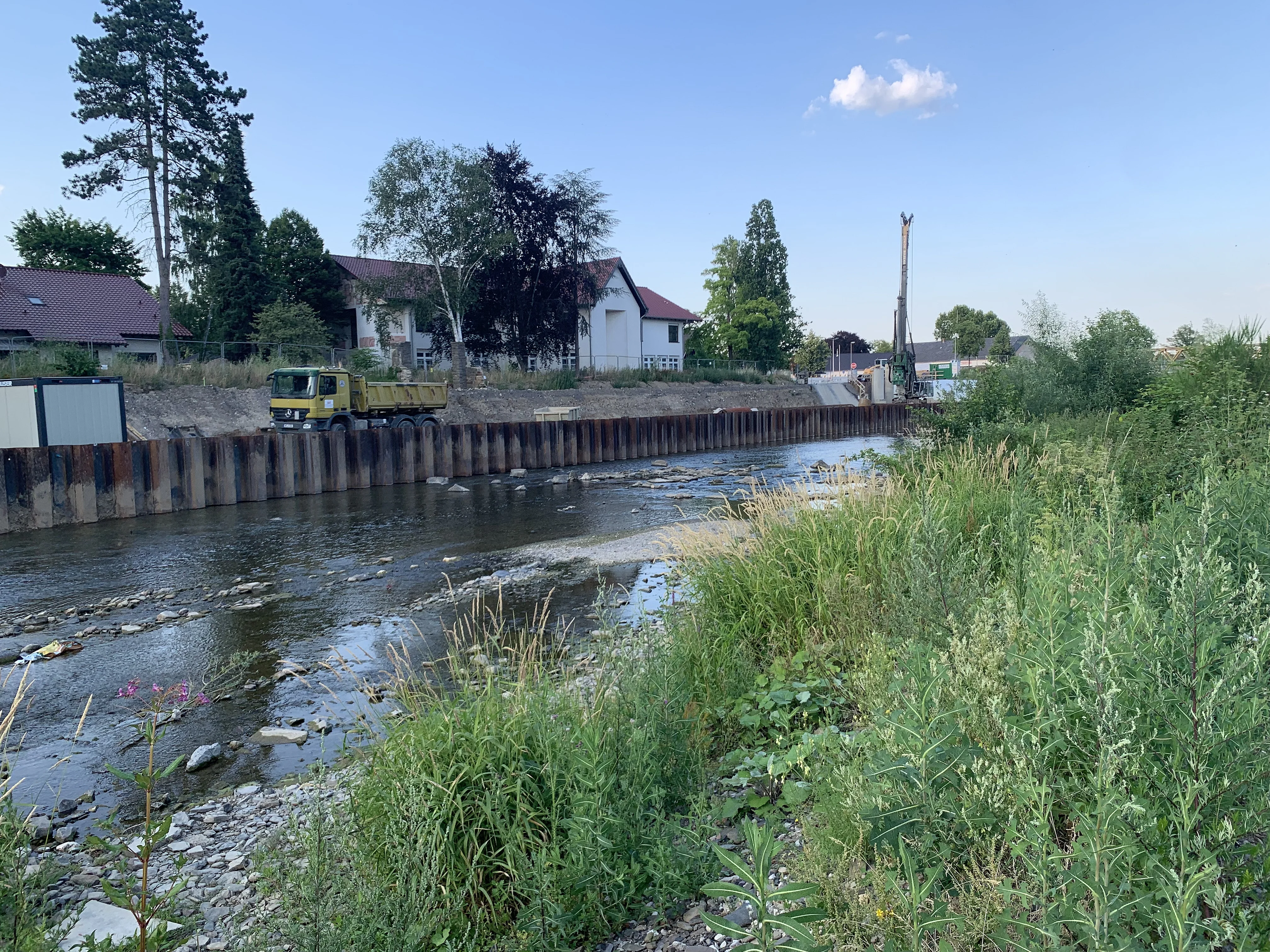

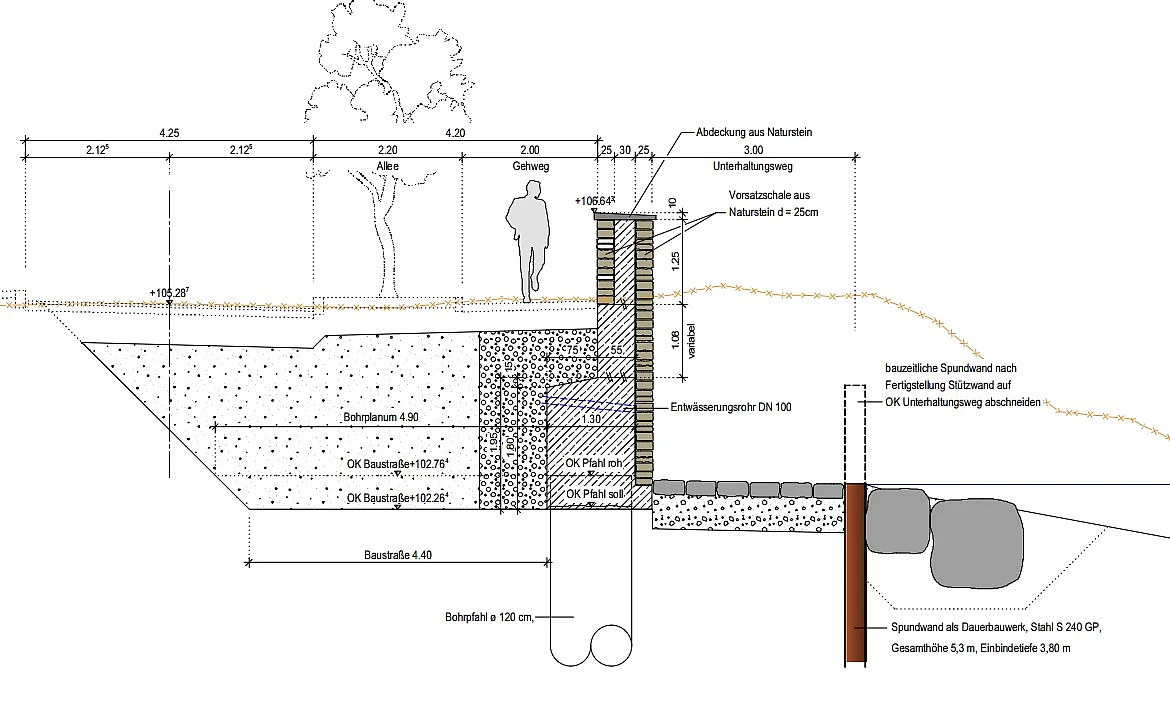

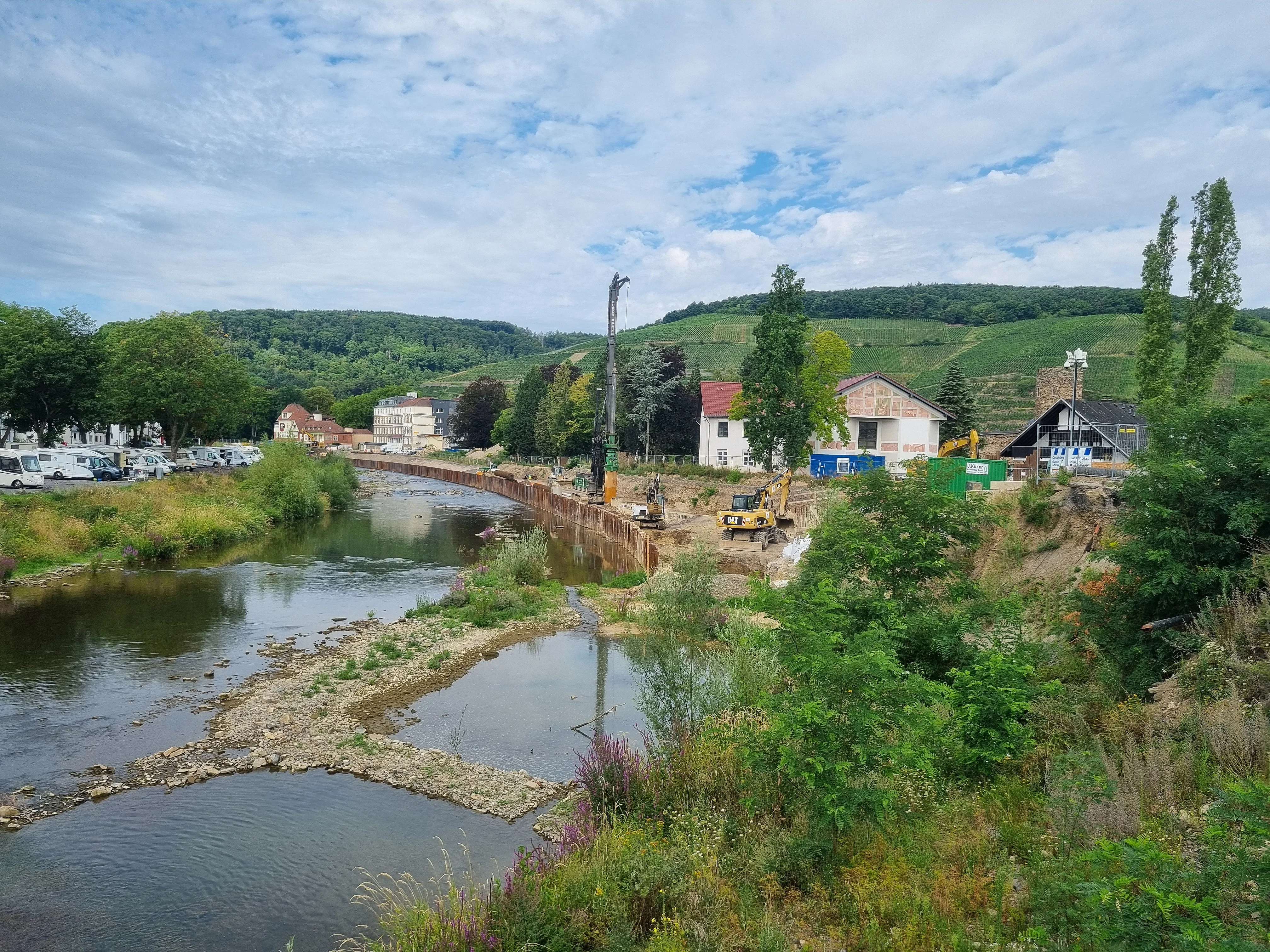

Prallwand CvE-Allee: Der Planungsauftrag für die Pralluferwand entlang der CvE-Allee wurde an die Planergemeinschaft PlannIng + Terporten (BNAW) vergeben. Die Bauleistung ist vergeben und der Baubeginn erfolgte Mitte Februar 2025. Eine Fertigstellung der kompletten Maßnahme inklusive Pralluferwand, des Straßenbaus und des neuen AZV-Kanals ist für Ende des 2. Quartals 2026 geplant. Für die Pralluferwand erfolgte bisher eine Teilbewilligung in Höhe von 2.840.000,00 € brutto.
Kanalinstandsetzung Brückenstraße: Im Rahmen der Schadensbegutachtung der Niederschlags- und Schmutzwasserkanäle in der Brückenstraße wurden massive Schäden festgestellt. Mit der Verkehrsbehörde wurde deshalb eine Zufahrtsbeschränkung auf 3,5 t festgelegt. Im Zuge eines wettbewerbsoffenen Vergabeverfahrens wurde die Planungsleistung an das Ing.-Büro IBS (Mayen) vergeben. Das Büro führt nun die Grundlagenermittlung durch und bereitet die Vorplanung vor. Mit einem Beginn der Sanierungsarbeiten ist im 3. Quartal 2025 zu rechnen. Die Leistungsphasen 1 und 2 für den Straßenbau wurden im Februar 2025 beauftragt und sollen Anfang August 2025 abgeschlossen werden.
Gesamtförderung: ADD und MKUEM bewilligten bislang Mittel in einer Gesamthöhe von 20.082.360,66 € brutto für die in diesem Tiefbauquartier liegenden Maßnahmen.
Zuletzt aktualisiert: Juli 2025
Nächste Aktualisierung vorraussichtlich: März 2026
