Quartier 1 - Innenstadt Bad Neuenahr
Das Quartier im Überblick
Die Gesellschaft erhielt von der Stadtverwaltung am 11. Oktober 2022, gemäß den Stadtratsbeschlüssen vom 4. April und 19. September 2022, sämtliche Beauftragungen für die im Quartier zusammengefassten Maßnahmen. Hierrunter fallen die folgenden Straßenzüge und Plätze:
- Poststraße
- Kreuzstraße (im Abschnitt von Telegrafen- bis Hans-Frick-Straße)
- Ahrstraße
- Platz an der Linde
Nach Durchführung einer EU-weiten Ausschreibung wurde im Ergebnis das Ing.-Büro Becker aus Bad Neuenahr-Ahrweiler am 18. Februar 2022 mit allen Planungsleistungen für das Quartier beauftragt. Die Entwurfsplanung im Quartier wurde abgeschlossen und für sämtliche Leistungen mit der Stadtverwaltung abgestimmt.

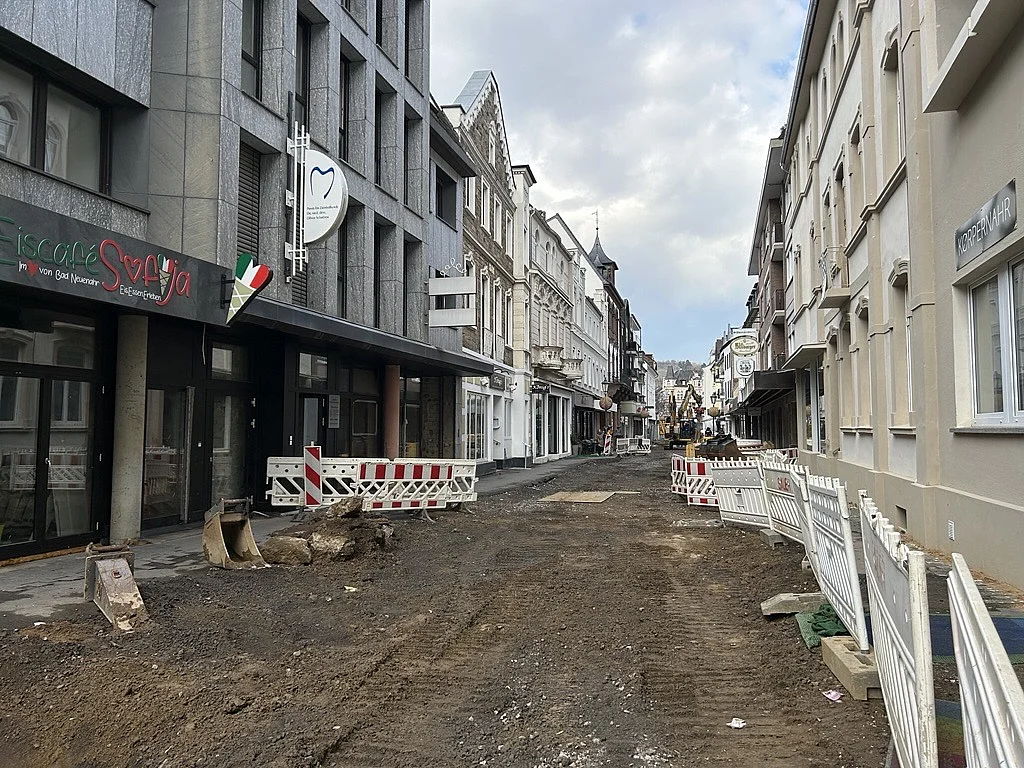

Im Ergebnis hat die Firma Wahl den Auftrag zur baulichen Wiederherstellung des ersten. Bauabschnitts der Poststraße sowie der Ahrstraße erhalten. Noch im Dezember 2023 begann die Firma Wahl mit den Arbeiten in der Ahrstraße und Poststraße Süd. In Zusammenarbeit mit der Stadt werden die Anlieger und Geschäftsleiter über das aktuelle Baugeschehen durch Bürgerveranstaltungen und Newsletter etc. fortlaufend informiert. Dieser Bauabschnitt wurde im Dezember 2024 abgeschlossen.

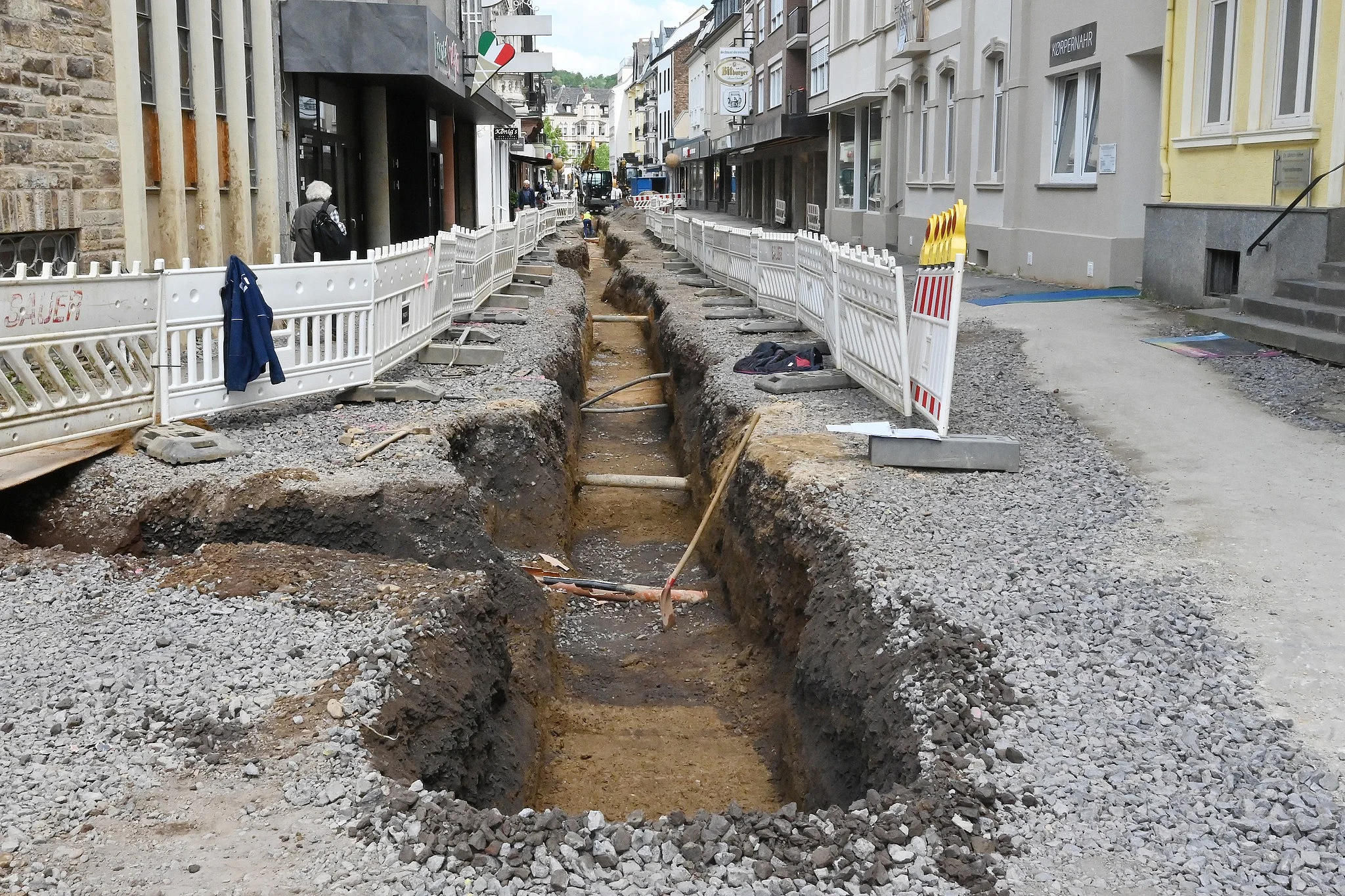

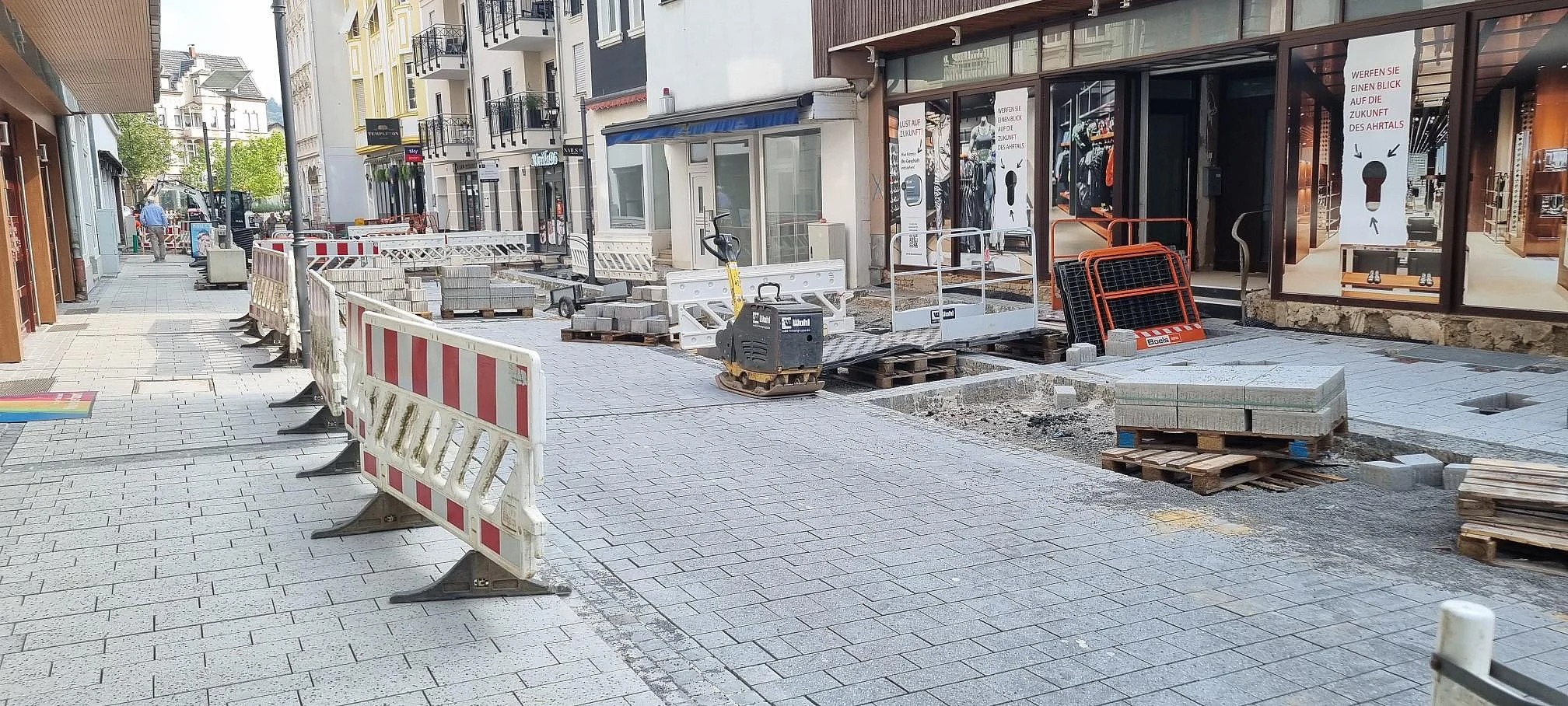

In der südlichen und nördlichen Poststraße erfolgte die Wiederherstellung der Gas- und Wasserleitungen, die zusätzlichen Fernwärmeleitungen, der Kanalbau, die Schwammstadtelemente, die Beleuchtung sowie die Straßenwiederherstellung inkl. Der Baumbeete und der Ausstattungselemente. Die Poststraße wurde am 06.12.2025 feierlich eröffnet.
Der zweite Bauabschnitt umfasst den Platz an der Linde sowie die Kreuzstraße im Abschnitt Telegrafenstraße bis Hans-Frick-Straße. Im Ergebnis hat die Firma Rick den Auftrag zur baulichen Wiederherstellung erhalten und hat am 23.03.2026 in der Poststraße mit den Fernwärmearbeiten begonnen. Am 07.04.2026 wurde in der westlichen Kreuzstraße mit den Kanalbaumaßnahmen begonnen werden.

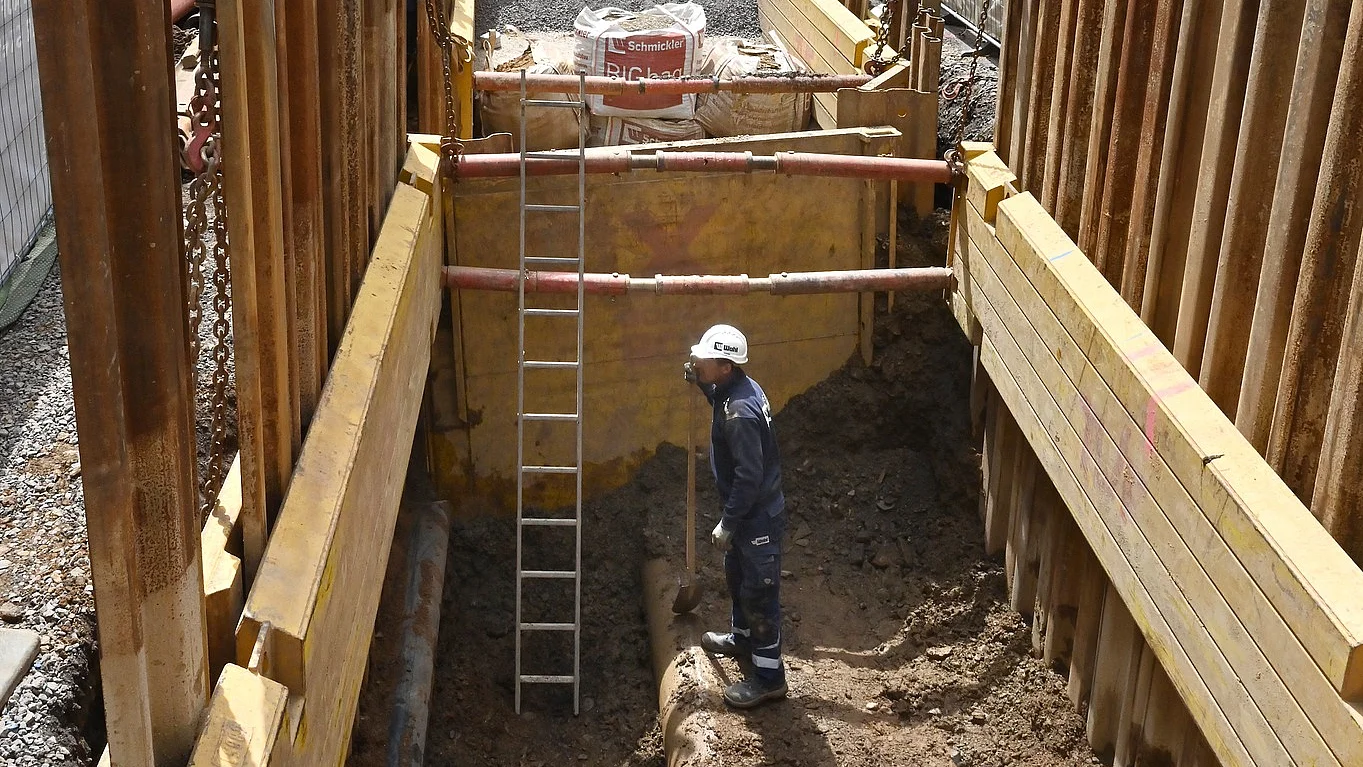

Aufgrund von Planabweichungen des Kanals wurde an offener Baugrube festgestellt, dass die Trasse des Kanals an anderer Stelle verläuft als angenommen. Deshalb mussten zusätzlich 30 m SW- und NW- Kanal erneuert werden. In beiden o.g. Bauabschnitten wurde im Nachgang entschieden ca. 130 m Wasserleitung zu erneuern. Es ist weiterhin geplant im Oktober 2026 mit dem Bau des Platzes an der Linde zu beginnen. Ab Mai 2027 soll die östliche Kreuzstraße und ein Teil der Wadenheimer Straße begonnen werden. Im gesamten wird die Fertigstellung voraussichtlich Ende März 2028 erfolgen.
Förderung: Der Fördermittelgeber bewilligte bislang Mittel in einer Gesamthöhe von rd. 5,6 Mio. Euro brutto für Maßnahmen im Quartier.
Zuletzt aktualisiert: August 2026
Nächste Aktualisierung voraussichtlich: April 2027
Dokumente zum Projekt – Planung, Beschlüsse, Berichte
Dieses Projekt wird gefördert durch den Wiederaufbaufonds mit finanzieller Unterstützung des Bundes und der Länder
