Marktgarage Ahrweiler

Das Projekt im Überblick

Die Stadt Bad Neuenahr-Ahrweiler hat die Aufbau- und Entwicklungsgesellschaft im Juli 2022 mit der Instandsetzung der Marktgarage Ahrweiler beauftragt.

Nach der Vergabe an die Firma Hetzel + Sponheuer GmbH & Co. KG aus Essen als Generalunternehmer wurden die Sanierungsarbeiten ab Mai 2024 aufgenommen. Ein Förderantrag wurde bei der ISB eingereicht.

Die Genehmigung des Bauantrags wurde am 11. Juni 2025 von der Kreisverwaltung erteilt. Die daraus resultierenden Auflagen werden derzeit identifiziert, geprüft und sukzessive umgesetzt.

Nach detaillierten baubegleitenden Untersuchungen hatte der Generalunternehmer das Betoninstandsetzungskonzept wie geplant fortgeschrieben und abgeschlossen. Infolge der hochwasserbedingten Überlastung musste die ursprünglich zum Erhalt vorgesehene Zwischendecke zwischen dem 1. und 2. Untergeschoss zu rund 70 % zurückgebaut und im Pilgerschrittverfahren neu errichtet werden. Diese Maßnahmen wurden vollständig umgesetzt – ebenso wie sämtliche Betoninstandsetzungsarbeiten in den übrigen Parkdecks.

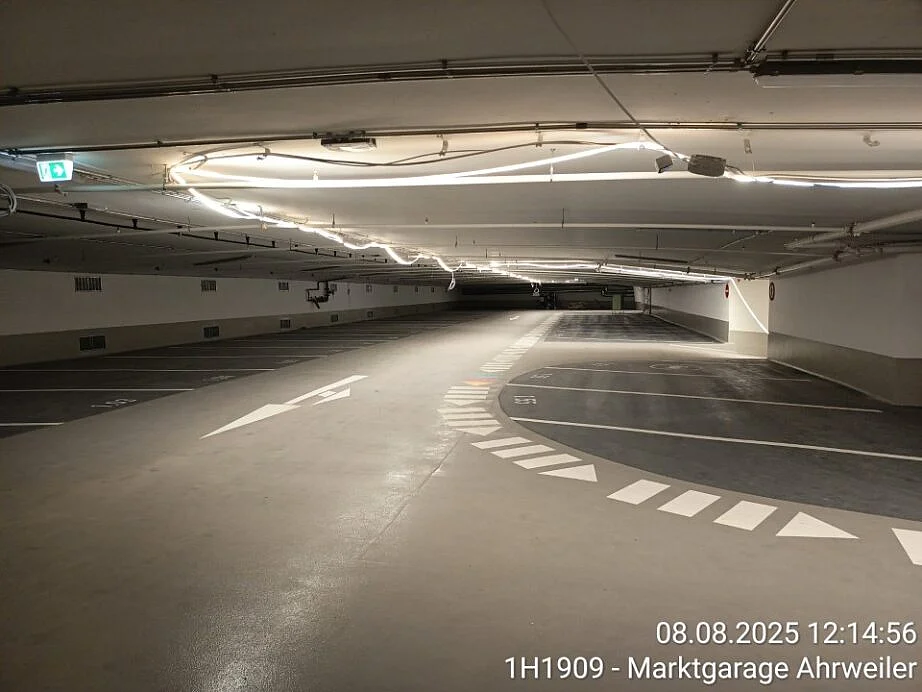

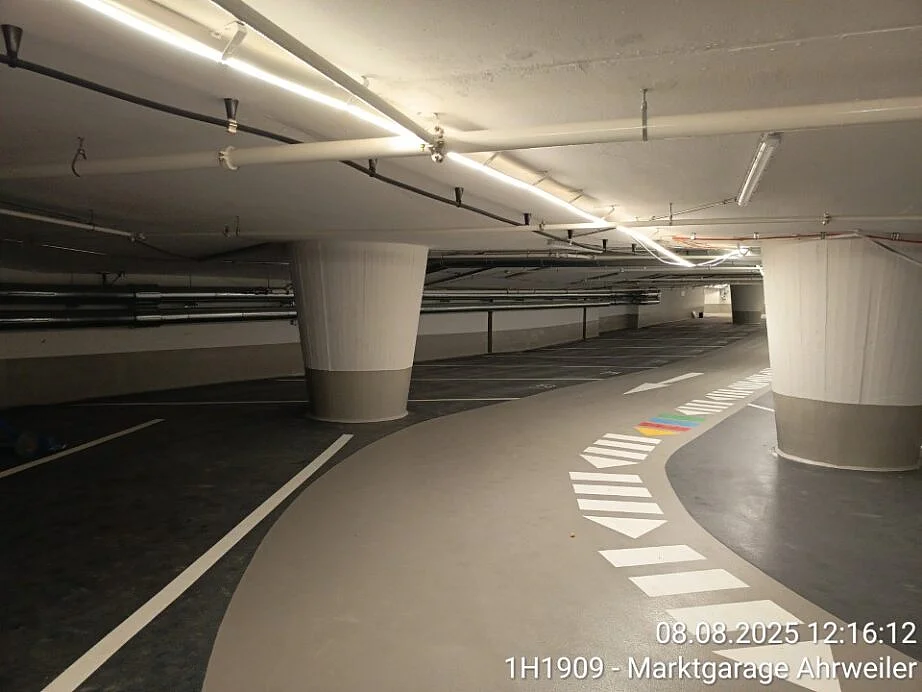

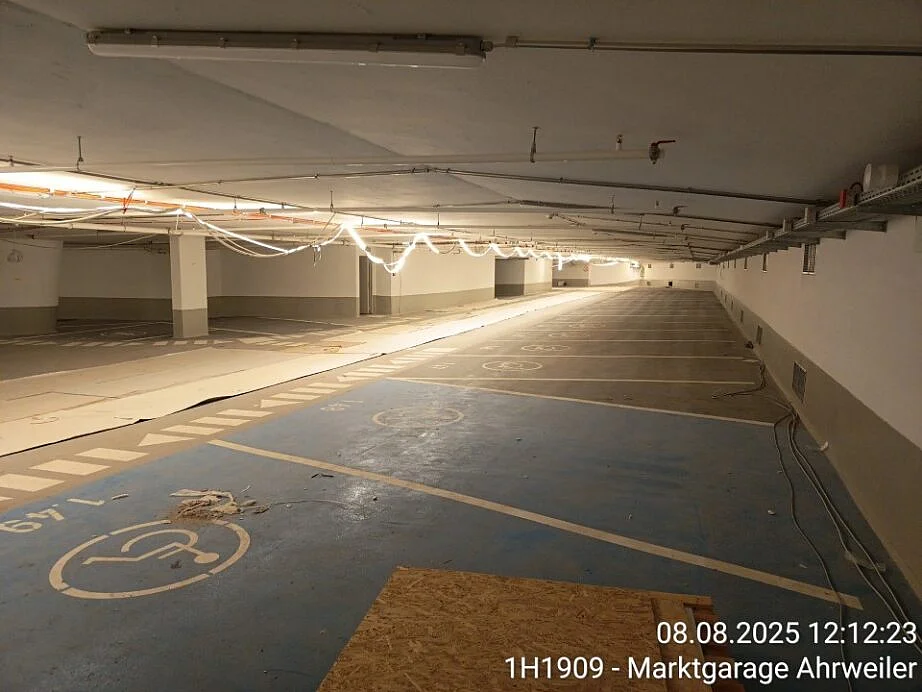

Derzeit werden die Schlosserarbeiten sowie die Bodenbeschichtungsarbeiten im 2. Untergeschoss ausgeführt (das 1. Untergeschoss ist bereits zu 100 % fertiggestellt). Parallel dazu erfolgen die Bodenmarkierungsarbeiten im 1. und 2. Untergeschoss.

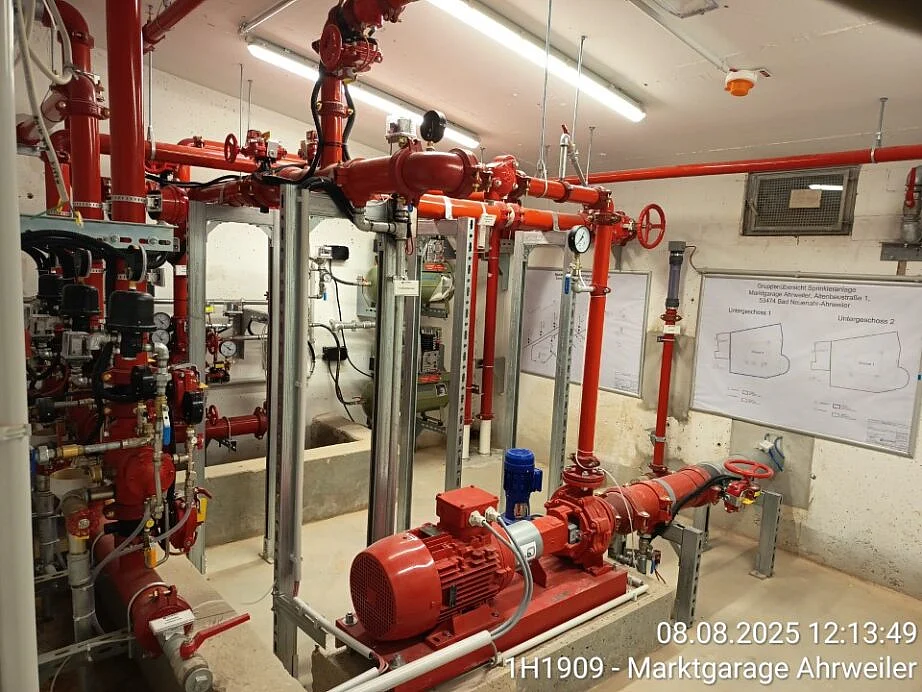

Aktuell werden zudem die Restarbeiten der Malerleistungen in den Treppenhäusern und Technikräumen (Fertigstellungsstand ca. 95 %) sowie der technische Ausbau – einschließlich Kabelverlegung, Einbau der Lüftungs- und Sanitäranlagen, BOS-Technik, MSR-, Elektroinstallationen und Brandschutztüren (Fertigstellungsstand ca. 90 %) – durchgeführt.

In den kommenden Wochen folgen die Anlieferung und der Anschluss der technischen Schaltschränke, die Beschilderung, die Systeme zur Parkhausbewirtschaftung sowie der Abschluss ausstehender Restarbeiten. Die Sachverständigenabnahmen der technischen Gewerke sind für August bis Oktober vorgesehen. Die Inbetriebnahme der Marktgarage ist für Oktober/November 2025 geplant.



Zuletzt aktualisiert: Juli 2025

Nächste Aktualisierung vorraussichtlich: März 2026
