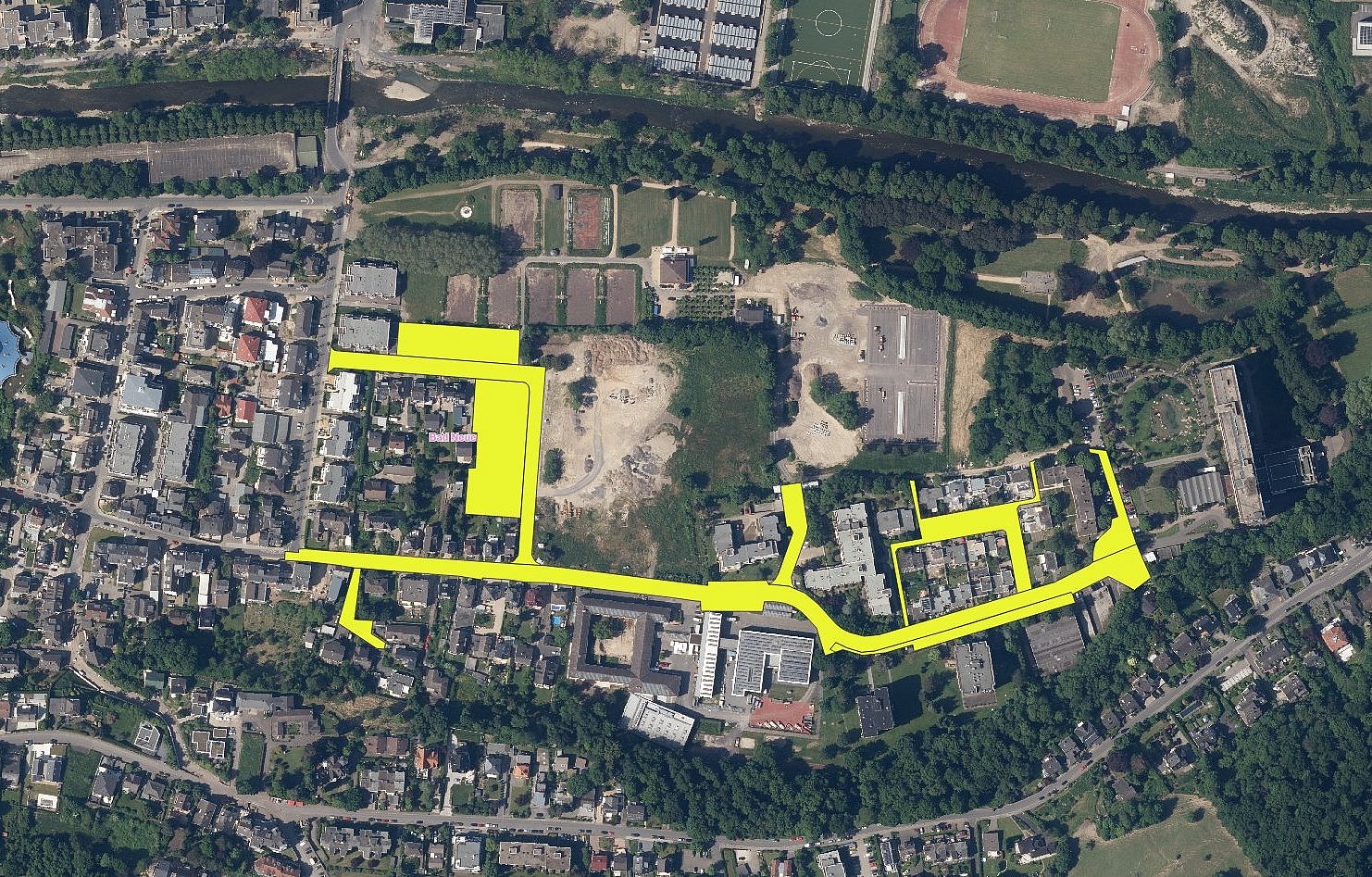

Quartier 6 - Mittelstraße Ost
Das Quartier im Überblick
Das Quartier 6 “Mittelstraße Ost” umfasst die seitens der Stadtverwaltung Bad Neuenahr-Ahrweiler beauftragten Maßnahmen zur Wiederherstellung der folgenden Straßenzüge:
- Am Gartenschwimmbad
- Am Schwanenteich
- In der Held
- Walburgisstraße
- Mittelstraße
- Parkplatz TWIN
- Tulpenweg
Straßen & Kanäle: Der Parkplatz Twin sowie der Parkplatz Am Gartenschwimmbad (Tennisplatz) befinden sich derzeit in der Leistungsphase 2 beim Ingenieurbüro Reihsner. Die Planung für die Straße „Am Gartenschwimmbad“ wurde bereits im Ortsbeirat, im BPA sowie im Stadtrat vorgestellt. Derzeit befindet sich die Maßnahme in der Entwurfsplanung.
Der Abschnitt der Landgrafenstraße von der Felix-Rütten-Straße bis zur Mittelstraße ist Bestandteil des Projekts Mittelstraße Ost, da im Rahmen des Ersatzbaus des Schmutzwasser-Dükers Landgrafenstraße eine neue Kanaltrasse durch die Mittelstraße sowie durch die Straße „Am Schwanenteich“ bis zum Schmutzwasser-Düker am Schwanenteich hergestellt werden muss. Die Nebenstraßen Tulpenweg, Walburgisstraße sowie die Straße „In der Held“ wurden kürzlich ebenfalls an das Ingenieurbüro MWM vergeben und befinden sich derzeit in der Leistungsphase 1. Der Schmutzwasser- und der Regenwasserkanal im Bereich Are-Gymnasium (Abschnitt Mittelstraße und „Am Johannisberg“) sind ebenfalls Bestandteil des Projekts Mittelstraße und werden entsprechend mitgeplant. Die Umsetzung erfolgt zunächst im Rahmen des Kanalbaus und anschließend im Rahmen des Straßenbaus.
Die bauliche Umsetzung des Projekts „Mittelstraße Ost“ (Bereich von der Felix-Rütten-Straße bis zur Straße „Am Schwanenteich“) einschließlich des Straßen- und Kanalbaus erfolgt in mehreren Bauabschnitten. Der erste Bauabschnitt umfasst den Abschnitt von der Straße „Am Gartenschwimmbad“ bis zur Walburgisstraße.
Städtischer Ahrdüker am Schwanenteich: In der Maßnahmenabwicklung traten interne Verzögerungen, hervorgerufen durch personelle Engpässe und größeren Klärungsbedarf bei der Ausführungsplanung seitens des Planungsbüros (insbesondere bezüglich Grundwasser sowie Anschluss Augustinum und öffentliche WC-Anlage), auf. Das Vergabeverfahren ist abgeschlossen. Die bauliche Umsetzung erfolgte durch die Fa. Wahl.
Gesamtförderung Straßen und Kanäle: Bislang wurden durch den Fördergeber Mittel in einer Gesamthöhe von 5.112.359,68 € brutto für die im Quartier gefassten Maßnahmen bewilligt.
Zuletzt aktualisiert: August 2026
Nächste Aktualisierung vorraussichtlich: April 2027
Dieses Projekt wird gefördert durch den Wiederaufbaufonds mit finanzieller Unterstützung des Bundes und der Länder
